11月26日,由中國能源工程集團聯合中節能工業節能有限公司、銀川經濟技術開發區高新總公司共同投資建設的銀川經開區綜合能源項目正式投運。

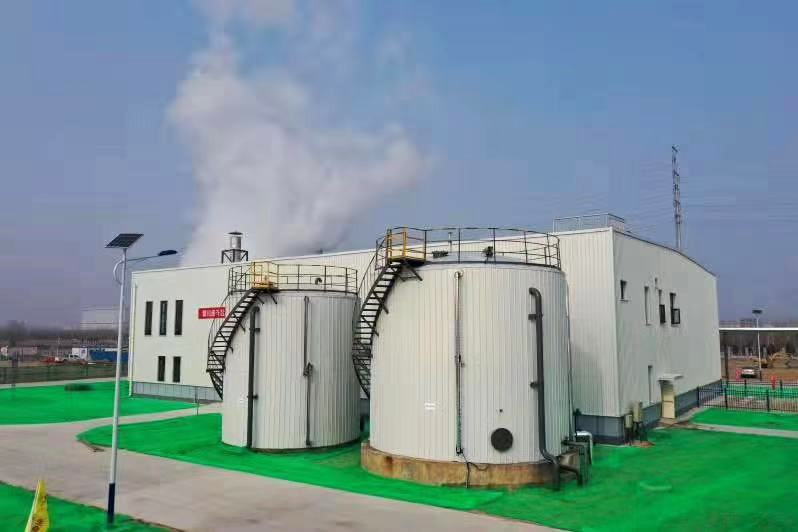

△ 項目投運儀式
銀川經開區綜合能源項目包括銀川經開區增量配電項目、綜合能源低成本化園區改造項目、綜合能源單晶硅余熱利用項目及數字化綜合能源管控平臺等。該項目通過整合園區現有熱、電資源,建設CHP+太陽熱+儲能分布式能源站,打造冷、熱、電、水多能互補、廣泛互聯、供需互動的新型能源消費和能源服務模式。
恪守工程質量,打造匠心工程

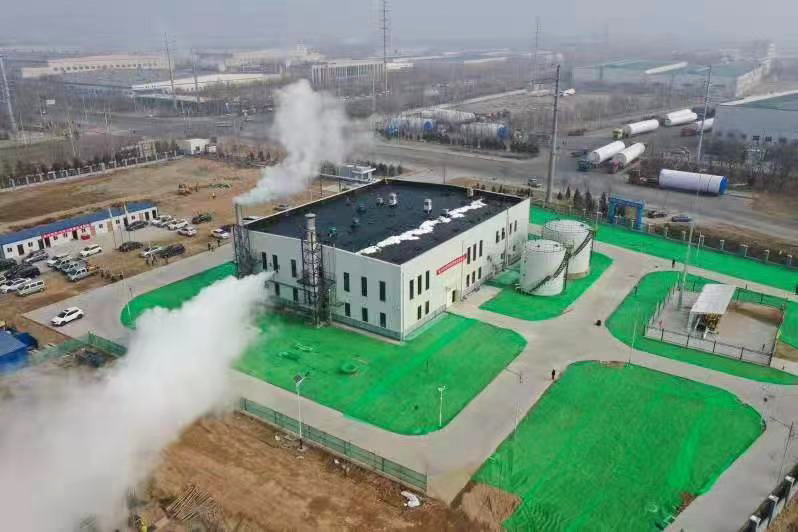

△ 項目全貌
今年4月,項目開工建設。在長達八個月的工程周期中,中國能源工程集團作為項目EPC總承包單位,堅持安全觀,嚴把安全關。項目部全力克服疫情不利影響,高效組織,科學管理,建立健全三標管控體系,做到凡事有人負責、凡事有人監督、凡事有章可循、凡事有據可查,確保工程項目如期保質完成。
△ 項目點火吹管
10月,項目進入分部試運階段。為確保機組安全平穩試運,項目部對標“啟規”要求,聯合調試單位和設備廠家,及時盤點試運計劃和缺陷,相繼完成了各系統的單體試轉、化水系統調試、鍋爐冷態調試工作。最終,各項試運工作均達到預期,天然氣鍋爐點火啟動因此具備了條件。
推進綠色發展新格局
△ 項目經理孫磊總結項目執行情況
項目投運將為銀川經開區產業轉型升級,加快推進以增量配電試點改革為切入點的清潔能源供應和能源綜合管理注入強大動力。
△ 項目EPC團隊部分成員
項目將為銀川經開區年供應蒸汽13萬噸,發電量4400萬度,CHP熱效率可達88%,用戶綜合用能成本降低10~20%,能源效率綜合效率提高15%,年節約標煤4000噸,節水6.22萬噸,CO2減排2.15萬噸、粉塵減排6700噸、SO2減排721噸、NOX減排357噸,這進一步降低了園區能耗成本,助力企業降本增效。
接下來,項目公司將集中關注項目運營和客戶服務,連同增量配電項目、余熱利用項目以及太陽能光熱項目,在綜合能源系統管控平臺基礎上,實現園區能源的優化調度,打造能源平衡、多能互補的綠色、智慧、共享的能源綜合服務模式,為構建清潔低碳、節能降耗、綠色環保的示范區提供更多有益探索,取得項目經濟效益和社會(huì )效益的雙豐收。
